S63怀凤高速公路淮南段建设加快推进
作为淮南北部城区重要的交通枢纽工程,S63怀远至凤台高速公路淮南段项目进展如何?记者近日走进项目施工现场进行了探访。

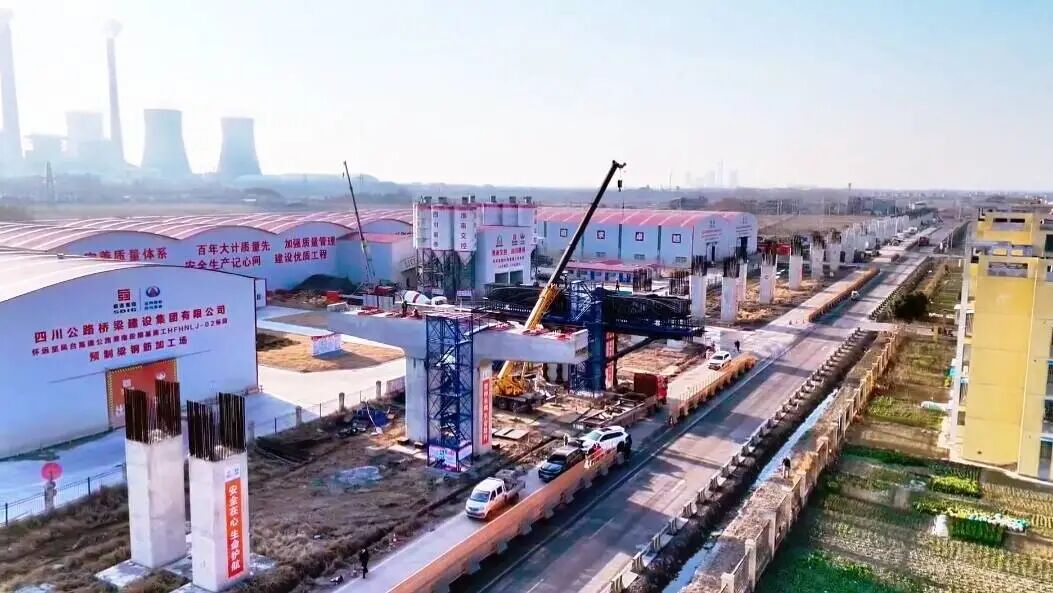

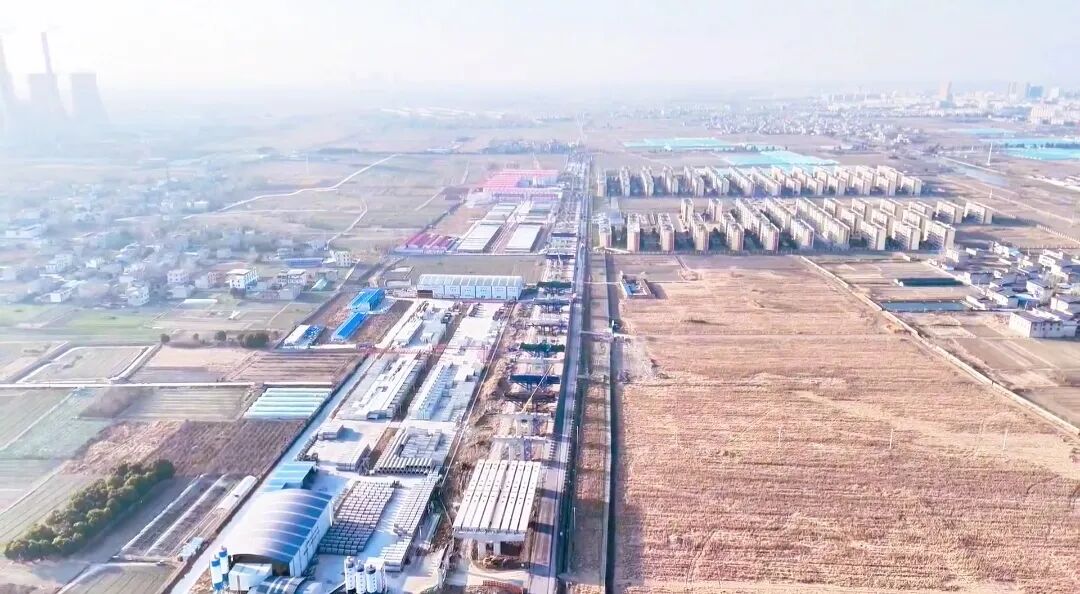

在S63怀远至凤台高速公路淮南段路基施工二标段,记者看到,施工现场一派繁忙景象,各类大型机械轰鸣运转,建设者们争分夺秒推进工程进度。

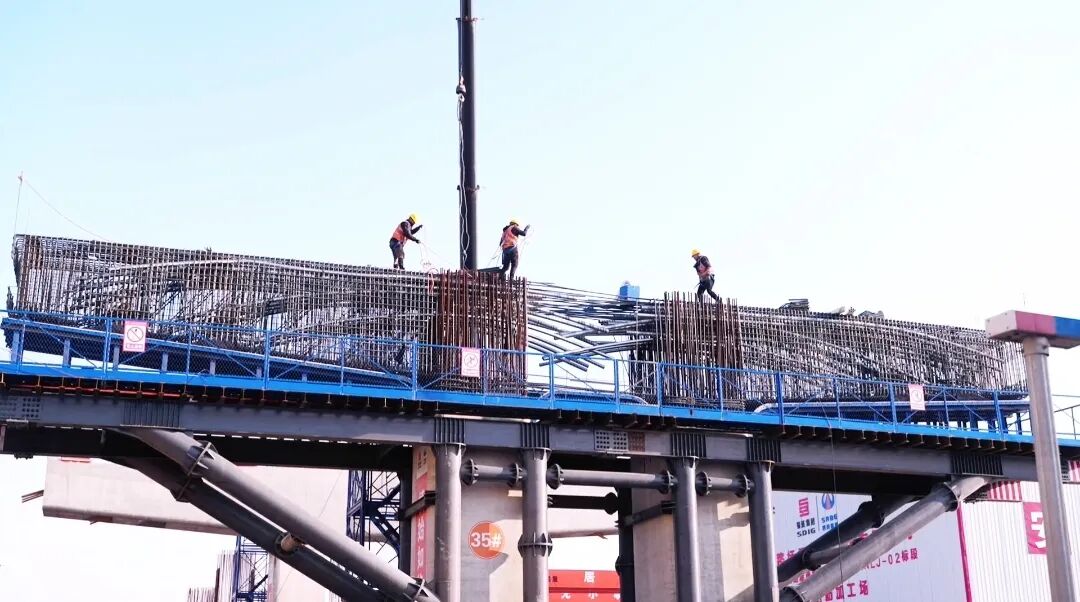

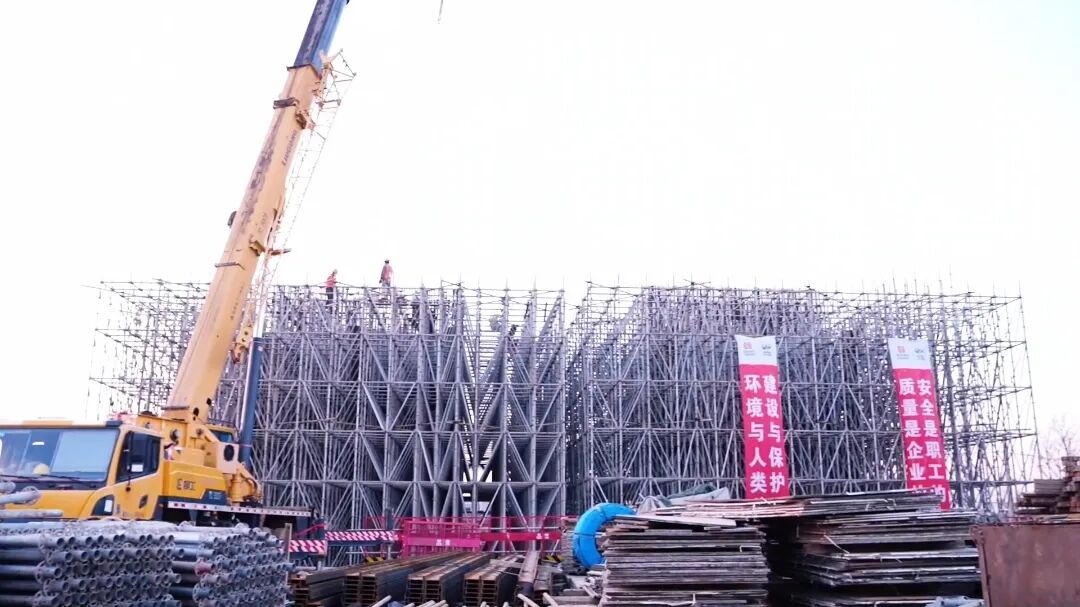

“当前,我们正在进行的是大悬臂盖梁施工。”四川路桥集团S63怀远至凤台高速公路淮南段路基施工二标段生产副经理彭紫阳向记者介绍,施工团队提前谋划、精准施策,通过增加养生措施等手段,积极克服冬季混凝土施工温度低等困难,抢工期、赶进度,确保工程质量与进度。截至目前,该标段已完成清表4.9公里、主线施工便道3.7公里,涵洞工程完成32道,桩基浇筑完成888根,承台施工162道,墩柱浇筑432根,梁板预制188片,各项关键工序有序衔接。
在S63怀远至凤台高速公路淮南段路基施工三标段,施工现场同样热火朝天。近日,该标段项目建设取得关键性进展。经全体参建人员的连续奋战,省道239大桥跨路段最后一片40米箱梁安全平稳就位,标志着该桥跨路关键节点工程顺利完成,为后续桥面系及全线贯通奠定了坚实基础。
据了解,S63怀远至凤台高速公路淮南段起于潘集区夹沟镇东王村与蚌埠市交界处,路线自东北向西南,经潘集区夹沟镇、古沟回族乡南、田集街道、架河镇北、芦集镇南,凤台县凤凰镇北、桂集镇南,终于桂集镇勇敢村,与德上高速顺接。项目主线全长约37.1公里,设互通立交5处、特大桥3座,采用双向四车道高速公路标准建设。
自S63怀远至凤台高速公路淮南段项目2025年1月开工以来,建设单位淮南交控集团积极攻坚克难,全力推进工程进度。据淮南交控集团S63怀远至凤台高速公路淮南段项目办周伟介绍,为保障项目建设,该集团创新服务模式,安排专人提供“一对一”精准对接服务,统筹做好建材供应、机械调配和人员保障等工作,为项目整体进度有序推进筑牢坚实保障。
“该路段是我市北部城区的重要交通枢纽,项目建成后将进一步完善区域路网结构,提升周边城市间的通行效率,积极促进沿线地区经济社会发展。”周伟表示,下一步,该项目办将持续聚焦工程建设中的堵点难点,精准发力、高效破解,加快推进项目建设。
